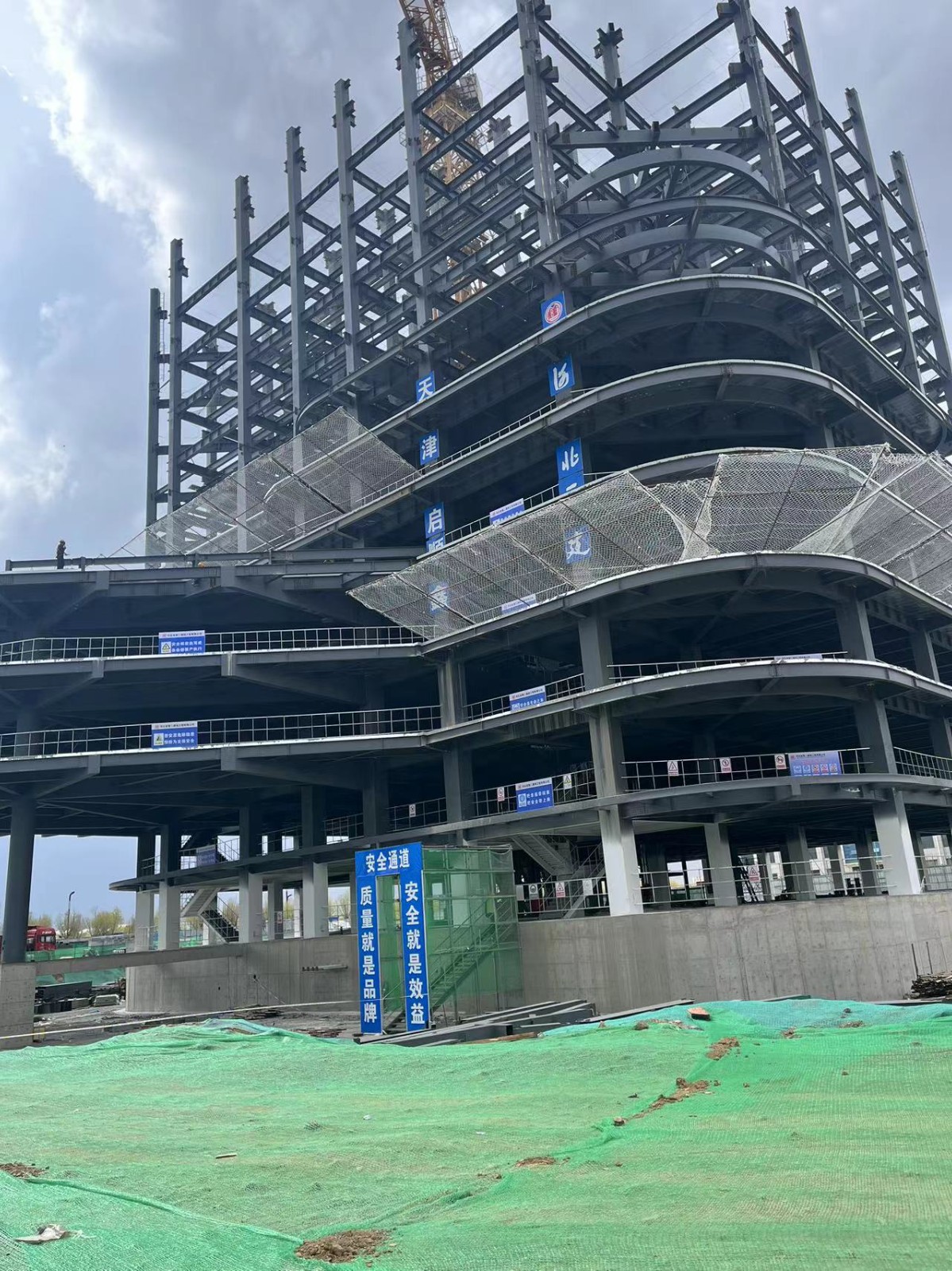

    根根钢柱拔地起,条条钢梁跨苍穹。5月20日,五分公司承建的张北县数字经济产业孵化基地项目最后一根钢梁吊装到位,比计划工期提前19天,为助力张北县打造“中国数坝”目标再创佳绩。

香港六和合资料

张北县地处北纬40~41°,是国际公认的发展云计算“黄金纬度”地区,并被列入国家“东数西算”8个算力枢纽节点中京津冀的起步区。为此,张北县依托气候、能源、地理位置等突出优势,全力打造“中国数坝”,助力京津冀区域经济转型升级。五分公司承建的张北县数字经济产业孵化基地项目就是张北县布局的项目之一,该项目位于张北县揽胜路北侧、中都大街东侧,占地21.85亩,建筑面积36728平方米,于2022年8月份开工建设,计划今年年底交付运营。该项目工期紧、任务重,尤其在张北县这个“一年刮两次风,一次刮半年”的风之县,12层的钢结构吊装安全是项目施工的重中之重。为此,公司、分公司班子成员多次前往项目检查指导,项目部也设专人负责钢结构施工期间的每日安全管理,坚持做到临边防护、洞口防护、水平防护网、悬挑防护网等安全防护设施齐全及时,为安装工人提供一个安全可靠的施工作业面,以确保钢结构施工进度。

由于施工现场场地狭小,项目钢结构构件数量多,主楼吊装区域相对集中,上下吊装作业次数频繁,因此项目部认真策划卸车、吊装场地布置,根据施工进度提前规划每一种材料到场时间。运输车辆到场后,技术员按照规划顺序卸车,柱梁按照施工顺序进行排布,合理利用场地,避免二次倒运材料,极大地提高了起重机械施工效率。主楼南侧门厅部位圆形柱带8根箱型梁,吊装、校准、穿螺丝、焊接等工作量比较大,占用起重机械时间较长,为了不影响主楼施工进度,在塔吊主要负责主楼区域柱梁吊装的同时,额外配合2台吊车在楼四周负责门厅部位和中低层外侧悬挑梁施工,项目人员合理分配全力抢抓工期,各个部位施工人员机械协调有序作业,提高了施工效率,得到了业主的好评。

项目部凭借攻坚克难、敢打必胜的拼搏精神,实现了比计划工期提前19天封顶的良好目标,为确保项目提前竣工奠定了坚实基础。(王辰阳)
