打通最后一公里 让居民过上舒心暖冬——三分公司石家庄装备制造产业园集中供热项目开始供热试运行
打通最后一公里 让居民过上舒心暖冬
——三分公司石家庄装备制造产业园集中供热项目开始供热试运行
近期,石家庄气温骤降,在气温即将突破0℃分界点之时,三分公司承建的石家庄装备制造产业园集中供热项目打通了该工程供暖的“最后一公里”,伴随着整条供暖线路如期贯通,11月9日晚8点01分,该工程正式进入了最后的供暖试运行阶段。

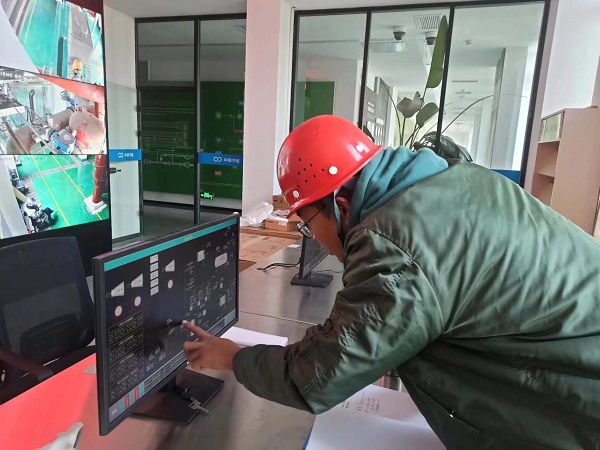

该项目位于石家庄市栾城区窦妪镇,供热管线全长约5公里,是附近融创城、南华城及三苏庄园等小区唯一集中供热渠道。自开工以来,项目部在保证安全、质量的前提下,采取多点施工、全面推进、总体汇合的方式同步进行。同时,项目部全体人员咬定“11月10日顺利运行”的目标,倒排工期,争分夺秒,充分发挥二建人敢于挑战、勇于拼搏的精神,项目人员分成两组24小时轮流值班,完成设备运行及管线全线巡检工作。项目经理张鹏作为党员更是以身作则,从早上到深夜不间断在现场部署试运行工作,项目部其他成员在他的带领下更是干劲十足,他们有的在面临运行出现问题时临危不乱地妥当处置;有的一天巡检线路微信步数达到几万步;有的每天要钻进空间狭小的阀门井数十次去开关阀门……他们用坚守和担当全力推进项目建设。最终,在项目部全体人员的共同努力下,整体供热循环试运行工作有条不紊地开展。张鹏表示:“这个项目是重点民生工程,让附近220万平方米范围内的居民能过上一个舒心暖冬是我们义不容辞的责任。”
下一步,项目部将继续稳扎稳打,查漏补缺,更好地完成供热运行及各项收尾工作,确保该工程顺利通过竣工验收,向业主和用户提交出一份满意答卷,为公司打造高质量精品工程,为企业树立良好的社会形象。(屈泳屹)
